写真コンテスト2011 結果発表

[2012.11.01]

T団地太陽光発電設備設置工事
株式会社工材社
(プレスト PN-12:700m2、マルチソーラーシステム:7.776KW)

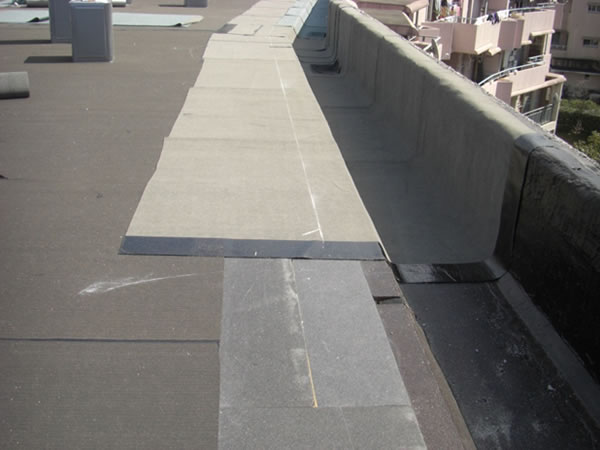

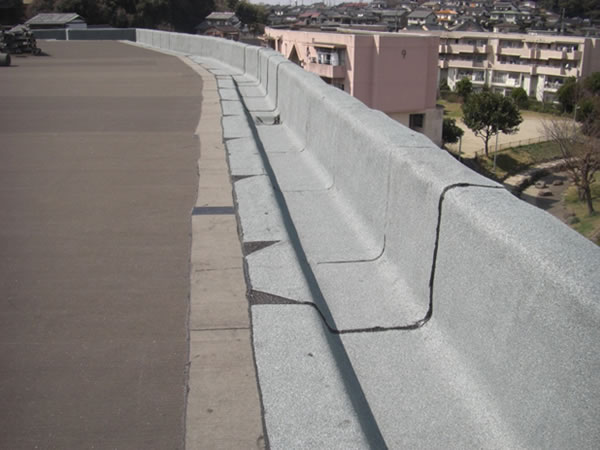

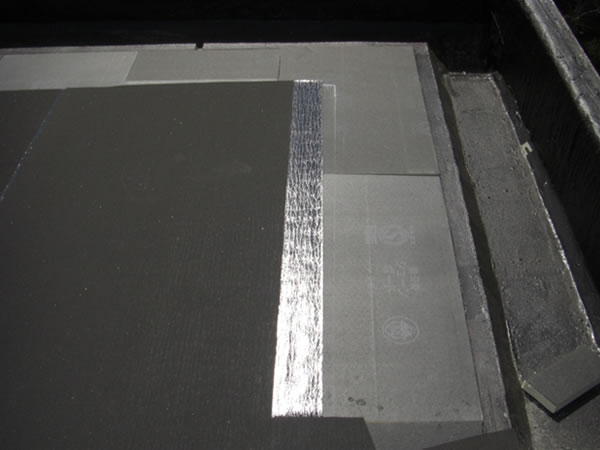

施工前

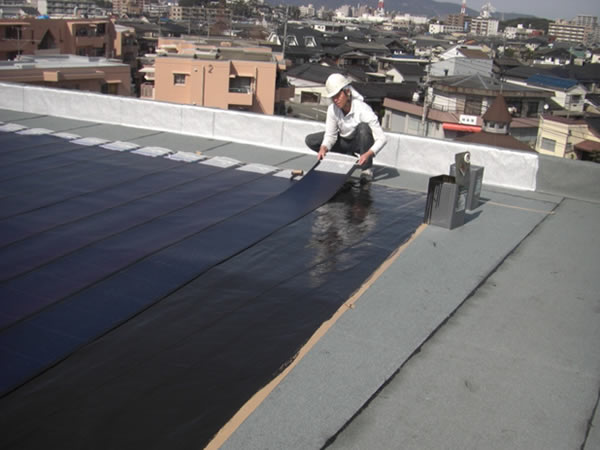

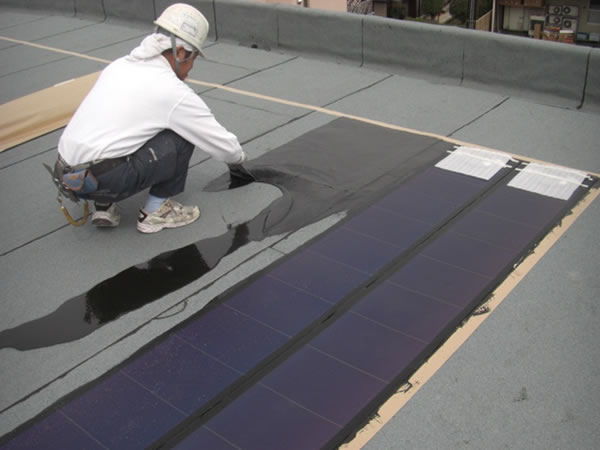

施工後
VE提案

北九州市住宅供給公社及び北九州市役所より、アンカーを打設しない太陽電池及び環境に付与した防水工法の相談を頂き、「プレストシステム」と「マルチソーラーシステム」を提案致しました。

立上り防水層も撤去不可とのことで「AQシーラー」で砂面を潰した後にプレストを施工致しました。

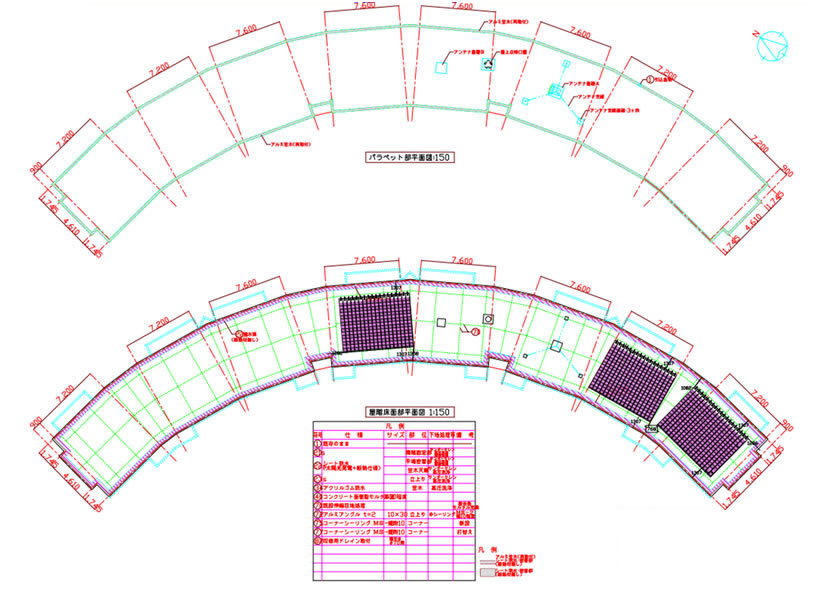

納まりディテイル図

▼図面をクリックすると拡大します。

写真部位

▼写真をクリックすると拡大します。

改修までの契約〜完了まで過程エピソード

工期は2月中旬より3月14日迄でしたが、北九州はこの時期雨が続いており、3月上旬まで防水施工が出来ませんでした。
又、太陽電池敷設を併用することで、電設工事会社との打ち合わせを密に行わなければならなく、通常の防水改修と異なり苦労の連続でした。
(隣の棟でT社も同様にフィルム型太陽電池で施工をしております)
